Dall'idea al lancio di Amazon FBA: cronologia realistica dell'approvvigionamento in Cina per il marchio del distributore nel 2026

Gen.
24TH
2026

Dall'idea al lancio di Amazon FBA: cronologia realistica dell'approvvigionamento in Cina per il marchio del distributore nel 2026

Nel 2026, la concorrenza del marchio del distributore Amazon è feroce, ma le opportunità rimangono abbondanti. Molti nuovi venditori si lanciano nell’approvvigionamento cinese credendo che “2-3 mesi e avremo un bestseller online”. La realtà è più dura: dall'idea alla prima spedizione che arriva in sicurezza a un magazzino Logistica di Amazon e diventa operativa per le vendite, il la tempistica tipica è di 4-9 mesi . Sottovalutarlo porta a problemi di flusso di cassa, mancato Black Friday/Prime Day, accumulo di scorte o liquidazioni forzate in perdita.

Perché ci vuole così tanto tempo? La catena di fornitura cinese è stabile, ma coinvolge più livelli: iterazioni di progettazione, test di conformità, logistica e sdoganamento. Nel 2026, le ispezioni doganali saranno più rigorose e i requisiti di conformità più rigorosi. Questa guida utilizza i dati più recenti e l'esperienza del mondo reale per analizzare ogni fase mese per mese, aiutando i venditori Amazon FBA a creare piani solidi, comprimere le tempistiche ed evitare errori costosi.

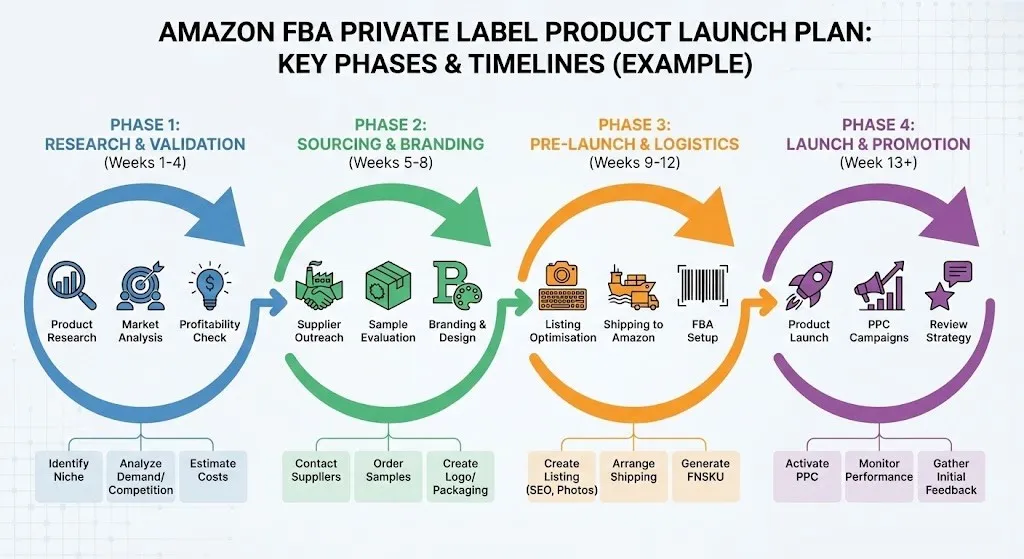

(Sopra: esempio di un'infografica del piano di lancio di prodotti a marchio del distributore Amazon FBA che mostra le fasi chiave e le tempistiche)

Panoramica della sequenza temporale tipica del lancio del marchio del distributore nel 2026

Ecco la sequenza temporale standard per un prodotto di media complessità (ad esempio, gadget da cucina, strumenti di bellezza o articoli essenziali per la casa). Le categorie semplici (abbigliamento/articoli per la casa) possono ridursi a 4-6 mesi; quelli complessi (dispositivi elettronici/intelligenti) spesso durano fino a 6-10 mesi.

Palcoscenico Durata tipica Mesi cumulativi Risultati chiave Impatto del Programma di Logistica di Amazon Principali rischi
1. Convalida dell'idea e del mercato 1–2 mesi Mesi 1–2 Rapporto di fattibilità del prodotto + prezzo target Finestre stagionali mancanti Inizio ritardato della ricerca eccessiva
2. Design e pacchetto tecnologico + approvvigionamento dei fornitori 1–2 mesi Mesi 2–3 Pacchetto tecnico completo + lista dei fornitori Fondazione delle parole chiave dell'elenco Specifiche vaghe che causano modifiche successive
3. Campionamento e iterazione 2–3 mesi Mesi 3–5 Approvato il Campione d'Oro Foto di prodotti reali/contenuti A+ Revisioni eccessive
4. Attrezzature, conformità e pre-produzione 1–2 mesi Mesi 5–6 Stampi OK + certificati di conformità Conformità dell'imballaggio/etichetta Errori di test che richiedono una ripetizione
5. Deposito → Produzione → QC → Spedizione 2–3 mesi Mesi 6–8/9 Prodotti finiti presso Logistica di Amazon Check-in al magazzino + elenco in tempo reale Sbiadimento della qualità/ritardi logistici
6. Preparazione all'arrivo e al lancio di Logistica di Amazon 1-2 mesi (sovrapposti) Mesi 8–9+ Annuncio dal vivo + vendite iniziali Commissioni per esaurimento scorte/eccesso di scorte Errori nell'etichetta in entrata

Differenze di categoria : Abbigliamento/articoli per la casa: 4–6 mesi; Elettronica/bellezza: 6–9 mesi (test FCC/CE/FDA extra).

Fase 1: convalida dell'idea e del mercato (1-2 mesi)

Tutto inizia qui. Molti venditori saltano questo passaggio e vanno direttamente alle fabbriche, solo per riprogettare tutto in un secondo momento.

Passaggi chiave:

  • Utilizza Helium 10, Jungle Scout o Keepa per analizzare le vendite della concorrenza, i margini di profitto e rivedere i punti critici.
  • Calcola il prezzo target: costo + spedizione + commissioni Amazon + margine desiderato (puntare al 30–50%).
  • Convalida la domanda: Google Trends, ricerche TikTok, discussioni Reddit.
  • Valutare la fattibilità: confermare che la produzione a basso costo è possibile in Cina.

Tendenza 2026 : Gli strumenti di intelligenza artificiale (plug-in ChatGPT o software di ricerca di prodotti specializzati) accelerano la selezione di nicchia e il filtraggio di idee a bassa concorrenza.

Insidia da evitare : Non inseguire ciecamente le tendenze virali: la ricerca eccessiva ritarda il lancio; correre porta a successivi perni.

Fase 2: progettazione del prodotto e pacchetto tecnologico + approvvigionamento dei fornitori (2-3 mesi)

Il nocciolo della questione è trasformare la tua idea in un progetto comprensibile in fabbrica.

Passaggi chiave:

  • Crea un pacchetto tecnico completo: disegni dimensionali, distinta materiali, colori Pantone, specifiche di imballaggio, requisiti funzionali.
  • Inviare RFQ (richiesta di preventivo) a 10-20 stabilimenti su 1688/Alibaba; lista 3–5 (vedi la nostra guida: 1688 rispetto alla Guida all'approvvigionamento di Alibaba 2026).
  • Negozia MOQ, tariffe dei campioni, tempi di consegna e termini di pagamento.

Insidia da evitare : Specifiche vaghe causano importanti deviazioni del campione e resi ripetuti. Nel 2026, utilizza la corrispondenza di fabbrica con intelligenza artificiale per dare priorità ai fornitori con stampi simili esistenti per un avvio più rapido.

Fase 3: campionamento e iterazione (3-5 mesi – il collo di bottiglia più grande)

Questa fase causa l’80% dei ritardi. Tipico processo in 3 round:

  • Fase 1: campione di aspetto/dimensioni (Look & Feel).
  • Round 2: Prototipo funzionale (Prototipo Funzionante).
  • Turno 3: Campione d'oro: prodotto con materiali/stampi reali.

Suggerimenti per l'accelerazione : Utilizzare video/foto ad alta risoluzione per l'approvazione remota anziché i resi fisici; bloccare la progettazione in anticipo per ridurre al minimo le modifiche.

Per ulteriori dettagli sullo sviluppo, consulta il nostro articolo completo: Cronologia dello sviluppo del prodotto in Cina.

Fase 4: attrezzature, conformità e pre-produzione (5-6 mesi)

  • Creazione dello stampo (comune per plastica/metallo: 30–45 giorni).
  • Test di conformità: FCC/CE/RoHS/FDA (obbligatorio per l'elettronica/bellezza).
  • Convalida del campione di pre-produzione (campione PP).

Guida correlata : Per gli standard di ispezione AQL dell'elettronica, vedere Guida al controllo qualità AQL 2.5 per l'elettronica.

Fase 5: Deposito → Produzione → CQ → Spedizione (6–8/9 Mesi)

Dopo aver pagato il deposito del 30%, entra nella fase di esecuzione (in genere 2-3 mesi).

Flusso semplificato:

  • Acconto + 1–2 settimane: Arrivo materie prime + programmazione produzione.
  • 2–4 settimane: ispezione durante la produzione (DUPRO).
  • 4–6 settimane: QC finale + imballaggio.
  • 6–10 settimane: spedizione (aerea: 7–14 giorni; marittima: 30–45 giorni).

Regola chiave : Paga il saldo solo dopo aver superato il controllo qualità: questa è la tua leva finale.

Per dettagli più approfonditi sul periodo della “scatola nera” post-deposito, sui rischi giornalieri (ad esempio, ritardi materiali, aumenti improvvisi dei prezzi, rifiuti di ispezione) e segnali d’allarme, leggi la nostra guida approfondita: Cosa succede dopo aver pagato il deposito a una fabbrica cinese?

Opzioni di spedizione : L'aria è veloce ma costosa; Il mare è economico ma lento; Il DDP (Delivered Duty Paid) è consigliato ai principianti per evitare problemi di sdoganamento automatico.

Fase 6: Preparazione all'arrivo e al lancio di Logistica di Amazon (fine del gioco: 8-9 mesi)

Dopo che la merce arriva a Logistica di Amazon, ci sono ancora 1-3 settimane per i passaggi finali:

  • Sdoganamento + check-in in magazzino Amazon (le ispezioni 2026 sono più rigorose; il DDP riduce il rischio di rigetto).
  • Sincronizza elenco: sfrutta la fotografia di prodotti con sede in Cina per contenuti A+ (consulta la nostra guida: Vantaggio della fotografia di prodotti Amazon in Cina).
  • Raccomandazione per l'inventario iniziale: 1.000–3.000 unità per coprire 2–3 mesi di vendite, evitando rotture di stock o capitale immobilizzato.

Anche dopo l'arrivo, i venditori perdono tempo qui. Problemi comuni:

  • Posizionamento FNSKU errato

  • Mancate corrispondenze delle etichette sulla confezione

  • Ritardi casuali nelle ispezioni del magazzino

Suggerimento per l'inventario: Di solito 1.000-3.000 unità sono sufficienti per il lancio senza sovraesporre liquidità.

(Sopra: infografica comparativa tra trasporto aereo e marittimo per la spedizione dalla Cina, con evidenziazione di tempistiche e costi)

Come accelerare l'intero processo? Consigli pratici per il 2026

Vuoi comprimere 8 mesi fino a 5–6? Prova questi:

  1. Preparare in anticipo un pacchetto tecnico completo — Evita la progettazione in corso d'opera per risparmiare 1-2 mesi sulle iterazioni.
  2. Utilizza la corrispondenza di fabbrica AI — Gli strumenti di Dark Horse possono trovare fornitori con stampi esistenti in una sola settimana.
  3. Monitoraggio professionale in loco — Gli aggiornamenti settimanali di foto/video rilevano tempestivamente i problemi.
  4. Negoziazione in blocco + pagamenti sicuri — Utilizzare Trade Assurance o conti di agenzia (vedi Il modo migliore per pagare i fornitori cinesi nel 2026).
  5. Scegli fabbriche con esperienza Amazon — Conoscono i requisiti di imballaggio/etichettatura di Logistica di Amazon.

Caso reale : Un cliente ha utilizzato la corrispondenza AI + supervisione completa per ridurre il lancio di un prodotto per la cucina da 7 mesi a 5, raggiungendo perfettamente l'alta stagione del quarto trimestre.

Puoi comprimere la sequenza temporale nel 2026?

SÌ— del 20–40% , se rimuovi la rilavorazione.

Zona Venditore tipico Esecuzione ottimizzata
Campionamento 60–90 giorni 30–45 giorni
Conformità 30 giorni 10-15 giorni
Abbinamento dei fornitori 3–4 settimane 7-10 giorni

Killer della sequenza temporale più comuni e lista di controllo per evitarli

  • Modifiche ripetute al design → Blocca in anticipo le specifiche con revisioni interne.
  • Ghosting del fornitore → Il contratto specifica la frequenza di aggiornamento.
  • Mancanze di conformità → Preselezionare le fabbriche con certificazioni esistenti.
  • Ritardi logistici → Costruisci tempo di buffer + usa DDP.
  • Picchi stagionali mancanti → Pianifica fin dalla fase di ideazione tenendo presente il calendario.

Domande frequenti

  1. Quanto tempo ci vuole per lanciare un marchio del distributore su Amazon dalla Cina nel 2026? Realisticamente 4–9 mesi, a seconda della categoria e della preparazione.
  2. Posso accelerare i tempi di approvvigionamento dalla Cina? Sì, il pacchetto tecnico completo, la corrispondenza dell'intelligenza artificiale e la supervisione professionale possono ridurre il 20-40% del tempo.
  3. Cosa succede se il mio fornitore ritarda dopo il deposito? Applicare clausole contrattuali + QC di terze parti; consulta la nostra guida ai depositi per i dettagli.
  4. È mai realistico un lancio di 3 mesi? Solo per prodotti estremamente semplici che utilizzano stampi esistenti e, anche in questo caso, è rischioso.

  5. Quando dovrei iniziare per il lancio del quarto trimestre? Almeno 6-9 mesi prima.

Conclusione

La pianificazione temporale equivale alla protezione del flusso di cassa e dei profitti. Non lasciare che i miti del "lancio in 3 mesi" facciano deragliare il tuo viaggio su Amazon. Mappa correttamente ogni fase per bruciare meno soldi e guadagnare di più.

Hai bisogno di un preventivo gratuito per la sequenza temporale del 2026 per il tuo prodotto? O fabbriche abbinate all’intelligenza artificiale? Invia la tua idea qui: il team di Dark Horse Sourcing risponde entro 24 ore – Fornire ai venditori Amazon soluzioni end-to-end China-to-FBA.

Ottieni un preventivo
@La corsa dei cavalli oscuri
© Copyright 2025 DarkHorse Sourcing Tutti i diritti riservati.
Ottieni subito un preventivo gratuito
